에코빌리지

인근개발이슈

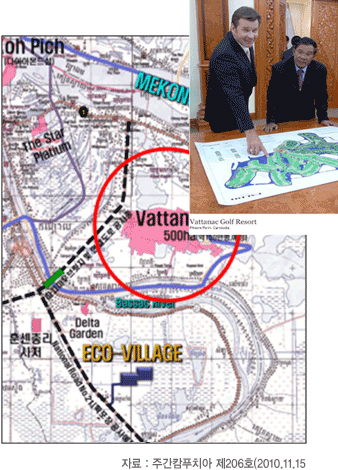

Vattanac Resort 개발 계획

구분 내용
위치 칸스와이 郡 ( 타이커맥주 인근)
프놈펜에서 베트남방향으로 15km거리
개발내용 개발사 바타낙그룹 (자회사 : 바타낙은행, 바타낙캐피탈)
CONCEPT 고급 골프리조트
부지규모 500ha (약 150만평)
시설내용 골프장 (18개홀 2개), 고급호텔, 스포츠위락시설, 주거단지등 조성
개발기간 전체 완공은 2~3년 소요
개발단계 1단계 골프장 조성 / 2단계 주택단지 조성
현재상황 현재 닉 팔도 골프장 설계 중
- 선수권대회 수준의 골프장 설계
- 기존 앙코르골프리조트의 선수권대회 골프코스 보완

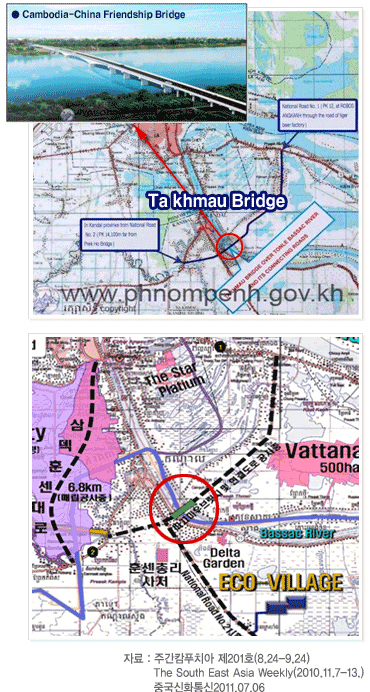

Ta Khmau Bridge 개발

구분 내용
위치 프놈펜 기점 1번국도 베트남 방향 13km지점 위치(쁘렉 삼라옹-참푸크엑)
개발성격 - 킨스와이 郡과 메콩강 건너편 따끄마오시 연결교량 ("Ta Khmau Bridge" - 캄보디아,중국 우정의 다리)
- 서쪽 National Road No.2와 서쪽 National Road No.1 연결
건설비 32,890만달러(중국차관)
건설자/규모 건설 : 상해건설(중국)
제원 : 연장 855m, 폭 13.5m
건설효과 프놈펜경제발전에 매뉴 중요한 역활

프놈펜 교통란 해소
베트남 호치민과 태국 방콕을 잇는 아세안고속도로의 통로
칸달, 티케오, 캄풋, 캡 등지에 프놈펜으로 유입되는 농산물 운송이 더욱 수월
공사기간 약 42개월 소요 (2011.07 ~ 2014.12)
※ 기공식 : 2011.07.06
사업지와의 관계 킨스와이아 칸달의 진행방향이 남북에서 동서방향으로 확장됨으로써 사통팔달의 교통망을 확보하게 되며 대규모 개발지인 바타낙리조트와의 접근성이 획기적으로 증진되어 사업지 개발의 촉진제 역확이 기대됨

Nationaal road No.21 도로개선 사업 완료

구분 내용

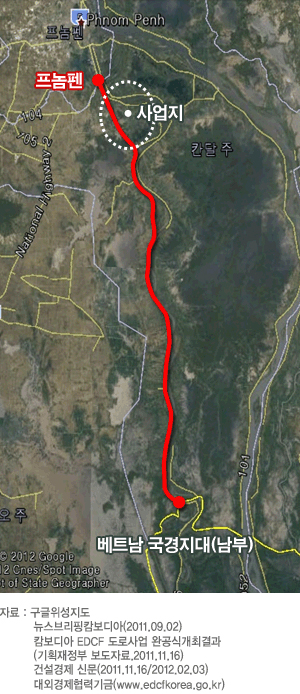

위치 프놈펜 ~ 베트남 국경(남부), 도로 연장 63.5km
사업목적 및 내용 - 교통량 증가 및 통행속도 개선 등을 통한 베트남과의 교역 활성화
- 교통효율성 증대를 통한 물류비용 절감
- 도로 접근성 개선 등을 통한 거주민 생활수준을 향상 및 지역 경제 발전 도모
차관예약 2011.11.14 한국수출입은행 - 캄보디아 DECF차관계약
지원규모 5,200만달러 (캄보디아에 지원된 대외경제협력기금(EDCF)중 단일 사업으로는 최대규모
사업기관 캄보디아 공공사업교통부 (MPWT)
기대효과 캄보디아 남서부지역 물류여건의 획기적 개선
→ 인접국가(태국, 베트남 등)와의 교류확대 및 관광산업의 발전예상
진행경과 2011.08.07 ~ 08.19 한국수출입은행 사절단 기본조사 → 2011.11.14 EDCF 차관계약서명
입찰 : 2013년 하반기
사업지와의 관계 본 프로젝트와 직접적으로 관계된 도로
도로개선사업을 통해 공사가 완료되어 도로의 기능과 역활이 강화될 경우 지역일대 개발 붐 조성이 기대됨
